Dataflytoppdatering

Med dataflyter kan du koble til, transformere, kombinere og laste inn data til lagring for nedstrømsforbruk. Et viktig element i dataflyter er oppdateringsprosessen, som bruker transformasjonstrinnene som er definert under redigering for å trekke ut, transformere og laste inn data til mållagringen.

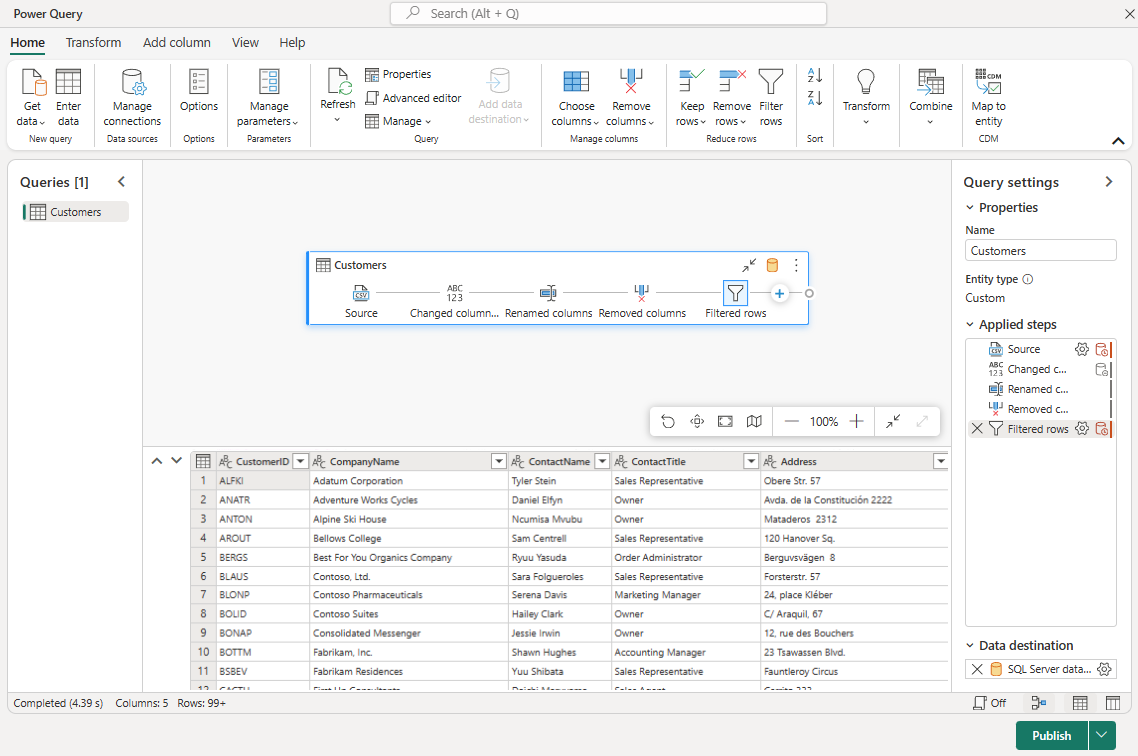

Skjermbilde som viser en eksempeldataflyt.

En dataflytoppdatering kan utløses på én av to måter, enten ved behov eller ved å konfigurere en oppdateringsplan. En planlagt oppdatering kjøres basert på bestemte dager og klokkeslett du angir.

Forutsetning

Her er forutsetningene for oppdatering av en dataflyt:

Behovsbetinget oppdatering

Hvis du vil oppdatere en dataflyt ved behov, velger du Oppdater-ikonet som finnes i listen over arbeidsområder eller avstammingsvisninger.

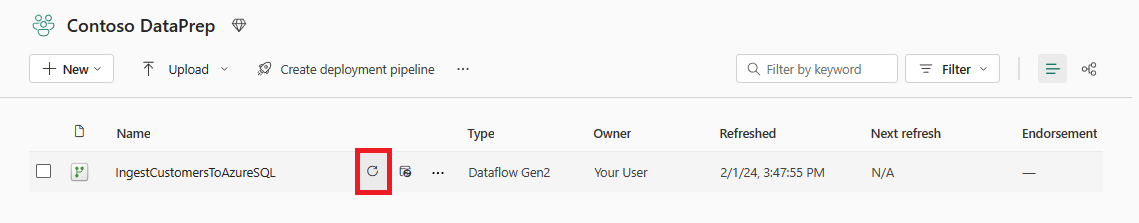

Skjermbilde som viser hvor du velger oppdater i listevisningen for arbeidsområdet.

Det finnes andre måter en behovsbetinget dataflytoppdatering kan utløses på. Når en dataflyt-publisering er fullført, startes en behovsbetinget oppdatering. Behovsbetinget oppdatering kan også utløses via et datasamlebånd som inneholder en dataflytaktivitet.

Planlagt oppdatering

Hvis du vil oppdatere en dataflyt automatisk etter en tidsplan, velger du Ikon for planlagt oppdatering i listevisning for arbeidsområdet:

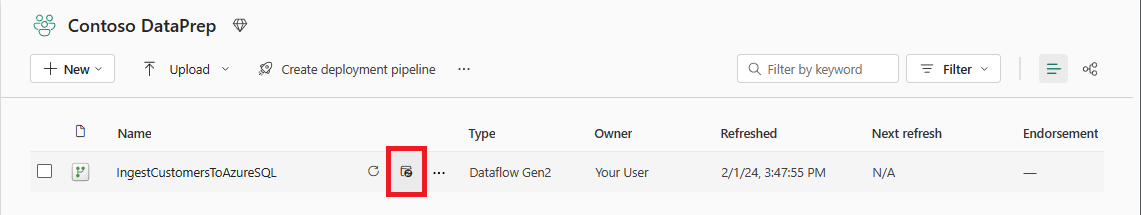

Skjermbilde som viser hvor du velger planlagt oppdatering i listevisningen for arbeidsområdet.

Oppdateringsdelen er der du kan definere frekvens- og tidslukene for å oppdatere en dataflyt, opptil 48 ganger per dag. Skjermbildet nedenfor viser en daglig oppdateringsplan med et intervall på 12 timer.

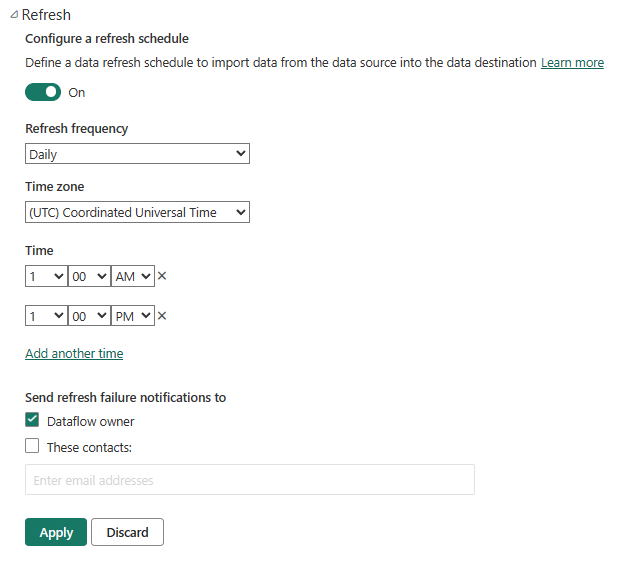

Skjermbilde som viser et eksempel på en 12-timers oppdateringsinnstilling for daglig tidsplan.

Avbryt oppdatering

Avbryt dataflytoppdatering er nyttig når du vil stoppe en oppdatering i høysesongen, hvis en kapasitet nærmer seg grensene, eller hvis oppdateringen tar lengre tid enn forventet. Bruk funksjonen for oppdateringskansellering til å stoppe oppdatering av dataflyter.

Hvis du vil avbryte en oppdatering av dataflyten, velger du Avbryt-ikonet som finnes i listen over arbeidsområder eller avstammingsvisninger for en dataflyt med pågående oppdatering.

Skjermbilde som viser hvor du konfigurerer tidsplanen for oppdatering av dataflyt på siden for dataflytinnstillinger.

Når en oppdatering av dataflyten avbrytes, oppdateres oppdateringshistorikkens status for å reflektere kanselleringsstatus:

Skjermbilde som viser oppdateringsloggvisningen for dataflyter for en avbrutt dataflytoppdatering.

Oppdateringsbegrensninger

For dataflytoppdateringer er et par begrensninger på plass:

  1. Hver dataflyt har tillatelse til opptil 300 oppdateringer per 24-timers rullerende vindu. Hvis denne grensen overskrides, kan det oppstå en feil i oppdateringsloggen, og oppdateringene gjenopptas når bruken faller under terskelen. For ikke-CI/CD-dataflyter Gen2 er grensen 150 oppdateringer per 24-timers rullerende vindu.
  2. I tillegg til grensene per dataflyt kan begrensning på systemnivå gjelde for å beskytte den generelle tjenestestabiliteten. Dette betyr at selv om 300 oppdateringer fordelt på 24 timer er akseptabelt, kan forsøk på 300 oppdateringer i løpet av en kort serie (f.eks. 60 sekunder) utløse struping og resultere i avviste forespørsler. Disse beskyttelsene er på plass for å sikre systemets pålitelighet.
  3. Hvis den planlagte dataflytoppdateringen mislykkes fortløpende, stanser vi tidsplanen for oppdatering av dataflyten midlertidig og sender eieren av dataflyten en e-postmelding. Følgende regler gjelder i dette tilfellet:
    • 72 timer (3 dager)
      • 100 % feilrate over 72 timer
      • Minimum 6 oppdateringer (2 oppdateringer per dag)
    • 168 timer (1 uke)
      • 100 % feilrate over 168 timer
      • Minimum 5 oppdateringer (1 oppdater om dagen)
  4. En enkelt evaluering av en spørring har en grense på 8 timer.
  5. Total oppdateringstid for én enkelt oppdatering av en dataflyt er begrenset til maksimalt 24 timer.
  6. Per dataflyt kan du ha maksimalt 50 trinnvise spørringer eller spørringer med utdatamål eller kombinasjon av begge.

Intermitterende feil ved konsumering av dataflytdata via Dataflow-koblingen

Når nedstrømselementer (som semantiske modeller eller andre dataflyter) konsumerer data fra en Dataflow Gen2 ved hjelp av Dataflow-koblingen, henter de dataene via et internt API. Dette API-et kan oppleve intermitterende tidsavbrudd, noe som kan føre til at oppdateringen av det forbrukende elementet feiler med en misvisende feilmelding som: «Nøkkelen matchet ingen rader i tabellen.»

Denne feilen betyr ikke at dataene dine mangler eller er feil. Det indikerer at backend-tjenesten midlertidig ikke klarte å returnere dataflytresultatene.

Anbefalt løsning: Konfigurer en datadestinasjon (Lakehouse eller Warehouse) for hver kildedataflyt, og oppdater nedstrøms elementer slik at de leses direkte fra den destinasjonen ved å bruke Lakehouse- eller Warehouse-koblingen i stedet for Dataflow-koblingen. Ved å lese direkte fra OneLake-lagringen, omgår du det interne API-et helt og eliminerer denne feilmodusen. Denne endringen forbedrer vanligvis også den totale oppdateringsytelsen.

For mer informasjon om denne begrensningen, se Data Factory Dataflow Gen2 begrensninger.

Konsekvensene for oppdateringskansellering for utdataene

En dataflytoppdatering kan stoppes via funksjonen avbryt oppdatering, eller hvis det oppstod en feil under behandling av dataflytens spørringer. Ulike resultater kan observeres avhengig av måltypen og når oppdateringen ble stoppet. Her er de mulige resultatene for de to typene datamål for en spørring:

  • Spørringen laster inn data til oppsamling: Data fra den siste vellykkede oppdateringen er tilgjengelig.
  • Spørringen laster inn data til en datadestinasjon: Data skrevet frem til kanselleringspunktet er tilgjengelig.

Ikke alle spørringer i en dataflyt behandles samtidig, for eksempel hvis en dataflyt inneholder mange spørringer eller noen spørringer avhenger av andre. Hvis en oppdatering avbrytes før evalueringen av en spørring som laster inn data til et mål begynte, er det ingen endring i data i målet for spørringen.

Utilstrekkelige tillatelser for å iscenesette artefakter

Hvis en oppdatering feiler med feilmeldingen «Dataflow-oppdateringen mislyktes på grunn av utilstrekkelige tillatelser for tilgang til staging-artefakter», betyr det at brukeren som opprettet den første dataflyten i arbeidsområdet ikke har logget inn på Fabric på mer enn 90 dager eller har forlatt organisasjonen. For å løse problemet skal brukeren nevnt i feilmeldingen logge inn på Fabric. Hvis brukeren har forlatt organisasjonen, åpne en supporthenvendelse.
