Käytä Pythonia Power Query Editorissa

Voit käyttää Pythonia, ohjelmointikieltä, jota käyttävät laajasti tilastotieteilijät, datatieteilijät ja data-analyytikot, Power BI Desktopin Power Query Editorissa. Tämä Pythonin integrointi Power Query Editoriin mahdollistaa datan puhdistuksen Pythonilla sekä edistyneen datan muotoilun ja analytiikan aineistoissa, mukaan lukien puuttuvien tietojen viimeistely, ennusteet ja klusterointi, mainitakseni muutaman. Python on tehokas kieli, ja sitä voi käyttää Power Query Editorissa tietomallin valmisteluun ja raporttien luomiseen.

edellytykset

Sinun täytyy asentaa Python ja pandas ennen kuin aloitat.

  • Asenna Python – Jotta voit käyttää Pythonia Power BI Desktopin Power Query Editorissa, sinun täytyy asentaa Python paikalliselle koneellesi. Voit ladata ja asentaa Pythonin ilmaiseksi monista paikoista, mukaan lukien virallinen Python-lataussivu ja Anaconda.

  • Asenna pandas – Pythonin käyttämiseen Power Query Editorin kanssa sinun täytyy myös asentaa pandas. Pandasia käytetään datan siirtämiseen Power BI:n ja Python-ympäristön välillä.

Käytä Pythonia Power Query Editorin kanssa

Näyttääksesi, miten Pythonia käytetään Power Query Editorissa, ota tämä esimerkki osakemarkkinaaineistosta, joka perustuu CSV-tiedostoon, jonka voit ladata täältä ja seurata mukana. Tämän esimerkin vaiheet ovat seuraava menettely:

  1. Ensiksi lataa tietosi Power BI Desktopiin. Tässä esimerkissä lataa EuStockMarkets_NA.csv-tiedosto ja valitse Hae data>Text/CSV kotinauhasta Power BI Desktopissa.

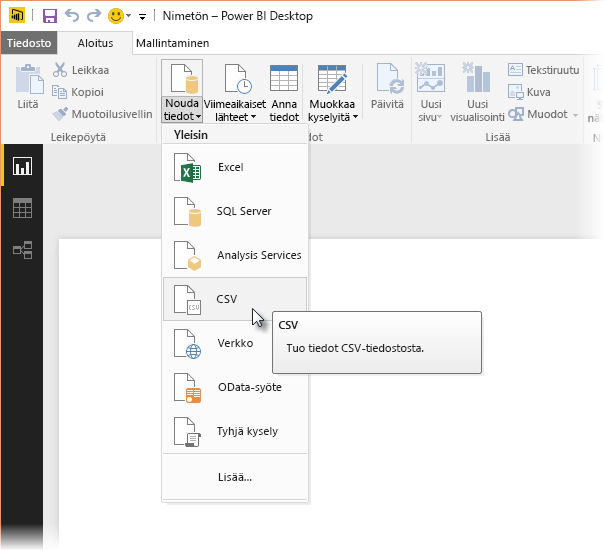

    Kuvakaappaus Get Data -nauhasta Power BI Desktopissa, jossa näkyy CSV-valinta.

  2. Valitse tiedosto ja valitse Avaa, jolloin CSV näkyy CSV-tiedoston valintaikkunassa.

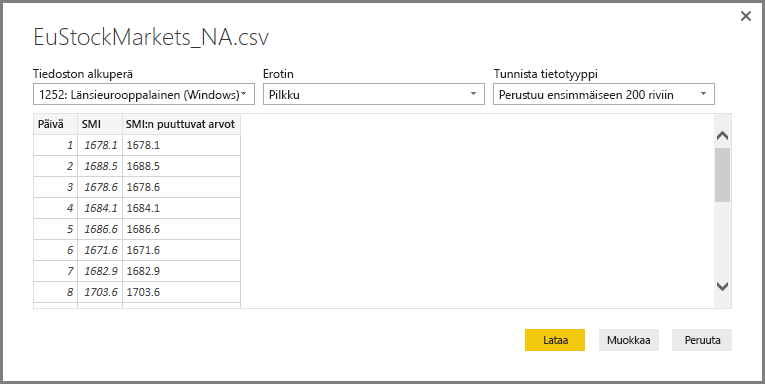

    Kuvakaappaus CSV-tiedoston valintaikkunasta, jossa näkyy valittu CSV.

  3. Kun data on ladattu, näet sen Power BI DesktopinKentät-paneelissa.

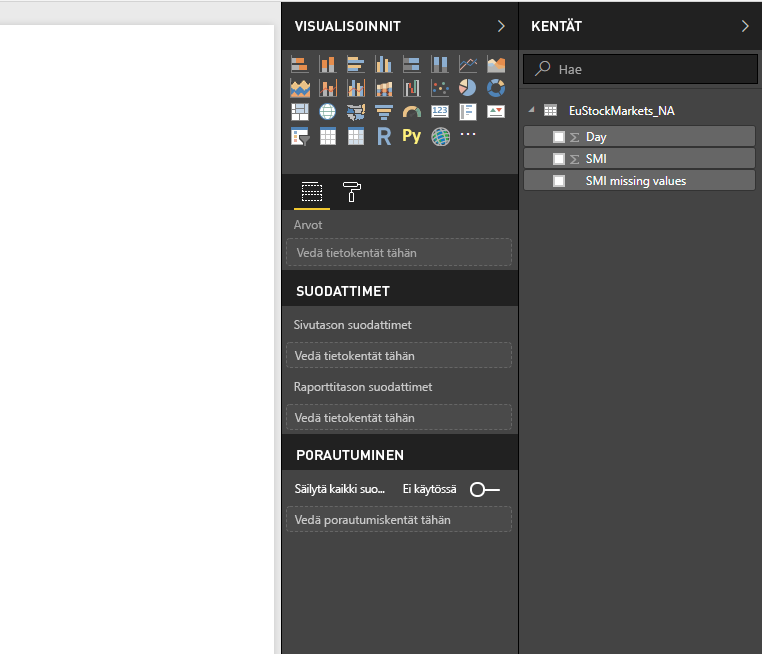

    Kuvakaappaus Kentät-ruudusta, jossa näkyy ladatut tiedot.

  4. Avaa Power Query Editor valitsemalla Power BI Desktopin Home-välilehdeltä Muunna data.

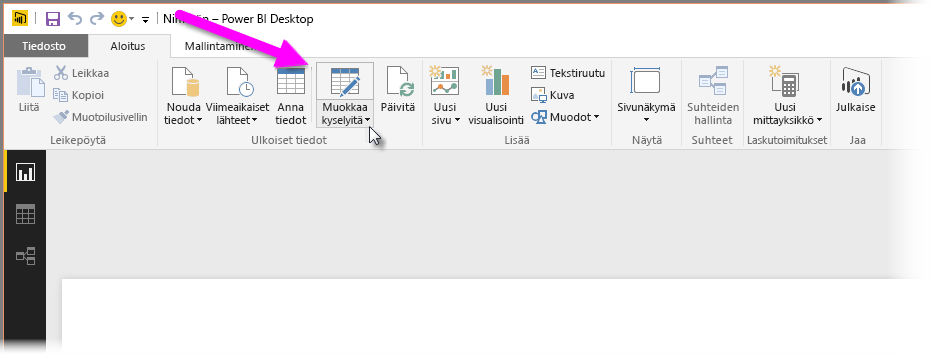

    Kuvakaappaus Power Query Editorista Power BI Desktopissa, jossa näkyy Transform-datan valinta.

  5. Transform-välilehdeltä valitse Suorita Python Script, ja Run Python Script -editori näkyy seuraavassa vaiheessa esitettynä. Rivit 15 ja 20 kärsivät puuttuvista datasta, samoin kuin muutkin rivit, joita et näe seuraavassa kuvassa. Seuraavat vaiheet näyttävät, miten Python täyttää nämä rivit puolestasi.

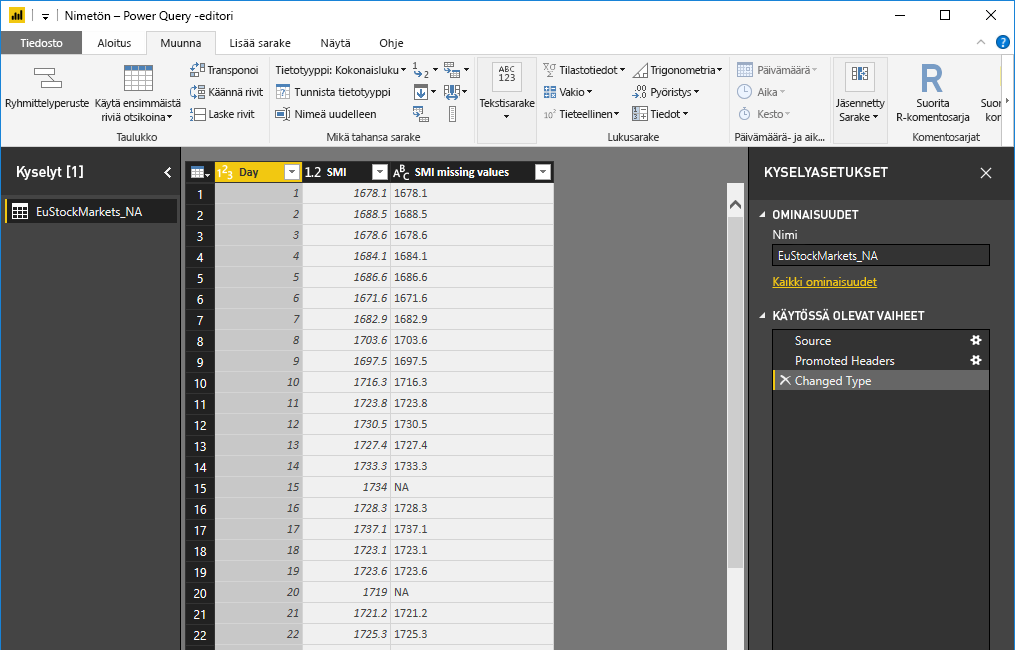

    Kuvakaappaus Muunnos-välilehdestä, jossa näkyy rivejä dataa.

  6. Tässä esimerkissä syötä seuraava skriptikoodi:

    import pandas as pd
    completedData = dataset.fillna(method='backfill', inplace=False)
    dataset["completedValues"] =  completedData["SMI missing values"]


    Muistio

    Sinun täytyy olla pandas-kirjasto asennettuna Python-ympäristössäsi, jotta edellinen skriptikoodi toimii kunnolla. Pandasin asentamiseksi suorita seuraava komento Python-asennuksessasi: pip install pandas

    Kun koodi laitetaan Run Python Script -valintavalintaan, se näyttää seuraavalta esimerkiltä:

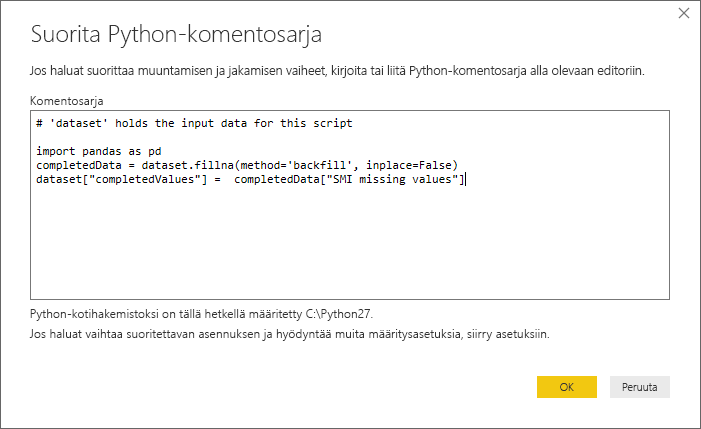

    Kuvakaappaus Run Python Script -dialogista, jossa näkyy skriptikoodi.

  7. Kun valitset OK, Power Query Editor näyttää varoituksen tietosuojasta.

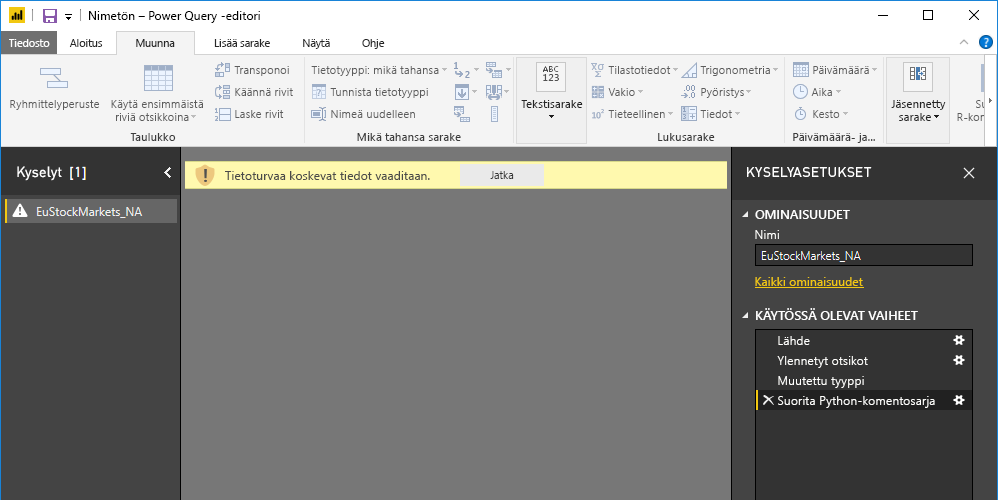

    Kuvakaappaus Power Query Editor -paneelista, jossa näkyy varoitus tietosuojasta.

  8. Jotta Python-skriptit toimisivat kunnolla Power BI -palvelussa, kaikki tietolähteet täytyy asettaa julkisiksi. Lisätietoja yksityisyysasetuksista ja niiden vaikutuksista löytyy kohdasta Privacy Levels.

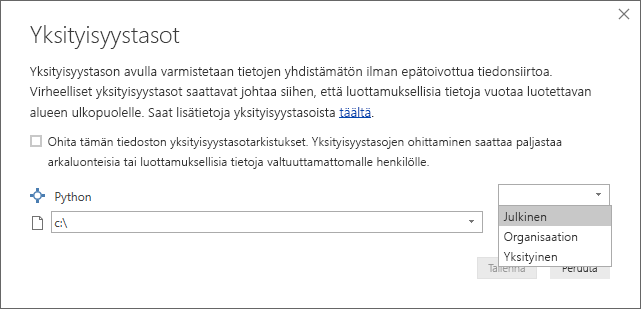

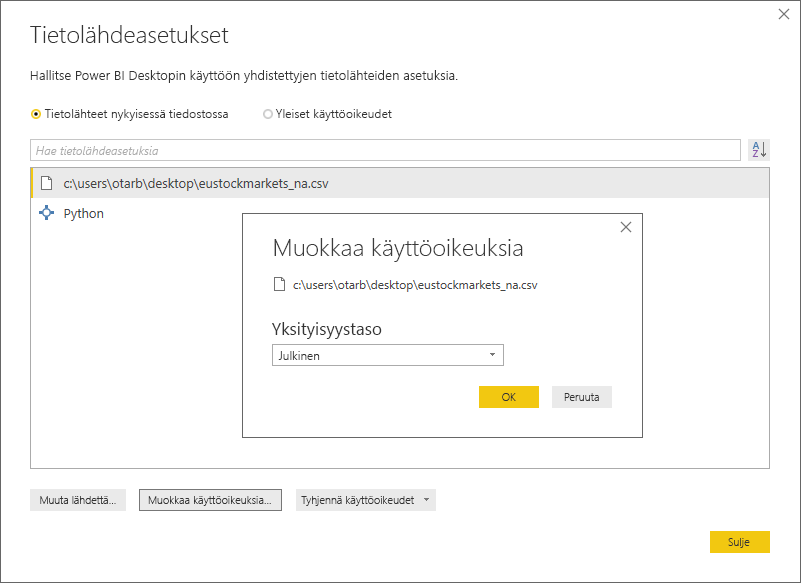

    Kuvakaappaus yksityisyystasojen dialogista, jossa näkyy, että julkinen on asetettu.

    Huomaa Kentät-paneelissa uusi sarake nimeltä completedValues. Huomaa, että muutamia tietoelementtejä puuttuu, kuten riveillä 15 ja 18. Katso seuraavassa osiossa, miten Python hoitaa tämän.

Vain kolmella Python-skriptin rivillä Power Query Editor täytti puuttuvat arvot ennakoivalla mallilla.

Luo visuaaleja Python-skriptidatasta

Nyt voimme luoda visuaalin, jolla näemme, miten Python-skriptikoodi pandas-kirjaston avulla täydensi puuttuvat arvot, kuten seuraavassa kuvassa näkyy:

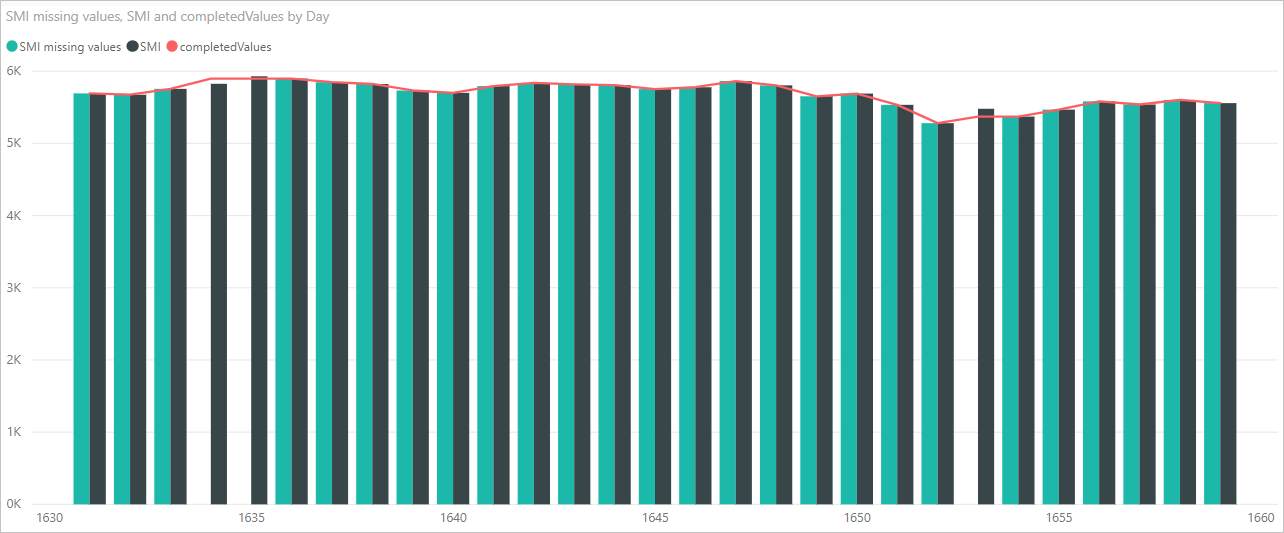

Kuvakaappaus visuaalista, jossa näkyy alkuperäiset tiedot ja pandas-kirjaston kadonneet arvot.

Kun tuo visuaali on valmis, ja kaikki muut visuaalit, joita haluat luoda Power BI Desktopilla, voit tallentaa Power BI Desktop -tiedoston. Power BI Desktop -tiedostot tallennetaan .pbix-tiedostopäätteellä . Käytä sitten tietomallia, mukaan lukien siihen kuuluvat Python-skriptit, Power BI -palvelussa.

Muistio

Haluatko nähdä valmiin .pbix-tiedoston, jossa nämä vaiheet on suoritettu? Olet onnekas. Voit ladata näissä esimerkeissä käytetyn valmiin Power BI Desktop-tiedoston täältä.

Kun lataat .pbix-tiedoston Power BI -palveluun, tarvitaan vielä pari vaihetta, jotta data voi virkistyä palvelussa ja visuaalit päivittyvät palvelussa. Data tarvitsee pääsyn Pythoniin, jotta visuaalit voidaan päivittää. Muut vaiheet ovat seuraavat:

  • Ota ajastettu päivitys käyttöön datasetille. Jos haluat ottaa käyttöön ajoitetun päivityksen työkirjalle, joka sisältää aineistosi Python-skripteillä, katso Aikataulutetun päivityksen konfigurointi, joka sisältää myös tietoa Personal Gatewaysta.
  • Asenna henkilökohtainen portti. Tarvitset Personal Gatewayn asennettuna koneelle, jossa tiedosto sijaitsee ja jossa Python on asennettuna. Power BI -palvelun täytyy päästä käsiksi kyseiseen työkirjaan ja renderöidä päivitetyt visuaalit uudelleen. Lisätietoja saat kohdasta Personaalinen Yhdyskäytävän asennus ja konfigurointi.

Huomioitavat asiat ja rajoitukset

Power Query Editorissa luotuissa Python-skripteissä on joitakin rajoituksia:

  • Kaikki Pythonin tietolähdeasetukset on asetettava julkisiksi, ja kaikki muut Power Query Editorissa luodun kyselyn vaiheet on oltava julkisia. Päästäksesi tietolähdeasetuksiin, valitse Power BI DesktopistaTiedostoasetukset > ja asetukset > Datalähdeasetukset.

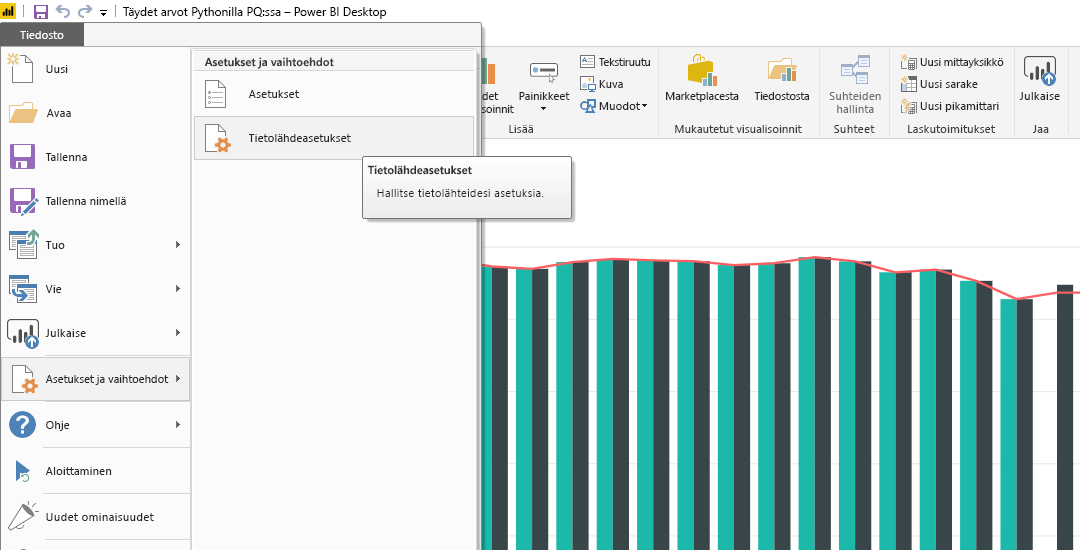

    Kuvakaappaus Power BI Desktopin Tiedostovalikosta, jossa näkyy tietolähdeasetusten valinta.

    Tietolähdeasetukset -valikosta valitse tietolähteet ja valitse sitten Muokkaa käyttöoikeuksia... ja varmista, että yksityisyystaso on asetettu julkiseksi.

    Kuvakaappaus datalähteen asetusten valikosta, jossa yksityisyystaso on asetettu julkiseksi.

  • Jotta Python-visualisointesi tai aineistosi aikataulutettu päivitys voidaan ottaa käyttöön, sinun täytyy ottaa käyttöön Ajoitettu päivitys ja saada Personal Gateway asennettuna tietokoneelle, jossa työkirja ja Python-asennus sijaitsevat. Lisätietoja molemmista löytyy tämän artikkelin edellisestä osiosta, jossa on linkkejä oppiaksesi lisää kummastakin.

  • Sisäkkäiset taulukot, jotka ovat taulukoita, eivät tällä hetkellä ole tuettuja.

Pythonilla ja mukautetuilla kyselyillä voi tehdä kaikenlaista, joten tutki ja muokkaa dataasi juuri haluamallasi tavalla.
