Hurtig introduktion: Opret en løsning til at flytte og transformere data

I denne hurtige introduktion får du mere at vide om, hvordan dataflow og pipelines arbejder sammen for at oprette en effektiv Data Factory-løsning. Du skal rense data med dataflow og flytte dem med pipelines.

Forudsætninger

Før du starter, skal du bruge:

Sammenlign dataflow og pipelines

Dataflow Gen2 giver en grænseflade med lav kode med 300+ data og AI-baserede transformationer. Du kan nemt rense, forberede og transformere data med fleksibilitet. Pipelines tilbyder omfattende dataorkestreringsfunktioner til at oprette fleksible dataarbejdsprocesser, der opfylder virksomhedens behov.

I en pipeline kan du oprette logiske grupperinger af aktiviteter, der udfører en opgave. Dette kan omfatte kald af et dataflow for at rense og forberede dine data. Selvom der er en vis overlapning af funktionaliteten mellem de to, afhænger dit valg af, om du har brug for de fulde funktioner i pipelines eller kan bruge de enklere funktioner i dataflow. Du kan finde flere oplysninger i Beslutningsvejledning til struktur.

Transformér data med dataflow

Følg disse trin for at konfigurere dit dataflow.

Oprette et dataflow

  1. Vælg dit Fabric-aktiverede arbejdsområde, derefter Ny, og vælg Dataflow Gen2.

    Skærmbillede af start af et dataflow Gen2.

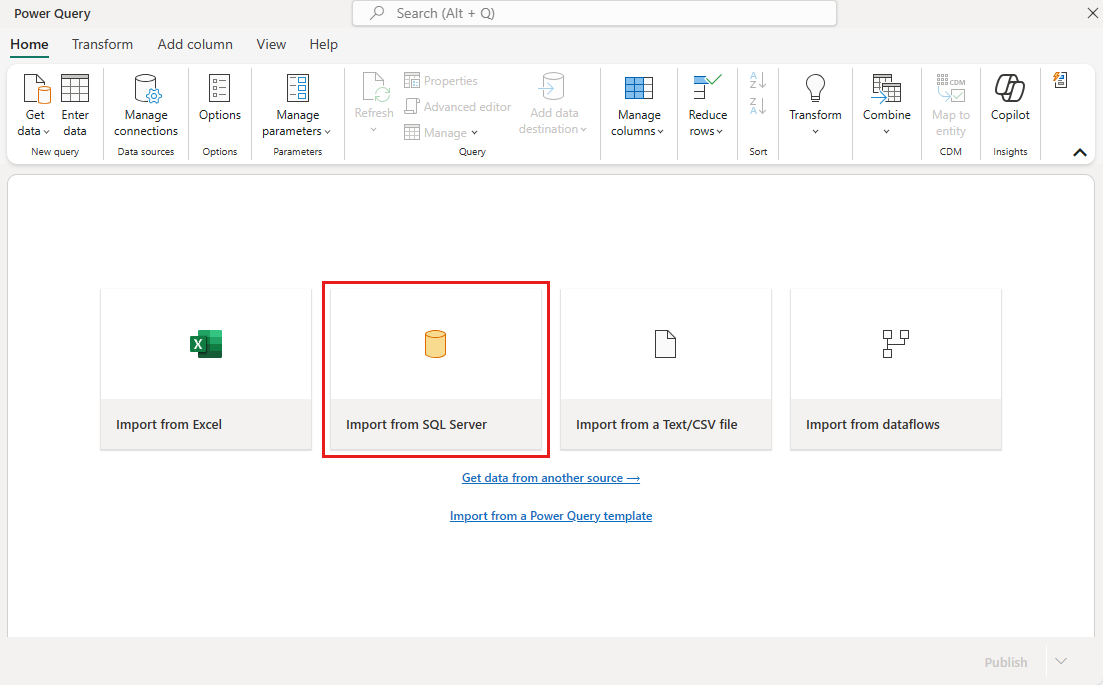

  2. I datafloweditoren skal du vælge Importér fra SQL Server.

    Skærmbillede af datafloweditoren.

Hent data

  1. I dialogboksen Opret forbindelse til datakilde skal du angive dine Azure SQL-databaseoplysninger og vælge Næste. Brug AdventureWorksLT-eksempeldatabasen ud fra forudsætningerne.

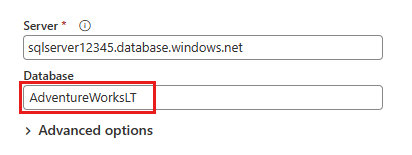

    Skærmbillede af oprettelse af forbindelse til en Azure SQL-database.

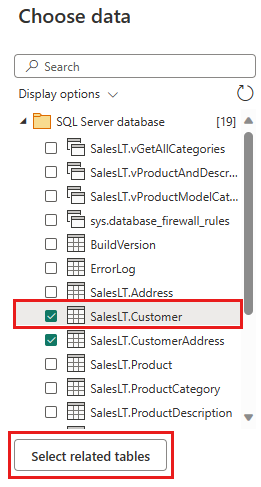

  2. Vælg de data, der skal transformeres, f.eks. SalesLT.Customer, og brug Vælg relaterede tabeller til at medtage relaterede tabeller. Vælg derefter Opret.

    Skærmbillede af valg af data, der skal transformeres.

Transformér dine data

  1. Vælg Diagramvisning på statuslinjen eller menuen Vis i Power Query-editoren.

    Skærmbillede af valg af diagramvisning.

  2. Højrevælg din SalesLT-kundeforespørgsel , eller vælg den lodrette ellipse til højre for forespørgslen, og vælg derefter Flet forespørgsler.

    Skærmbillede af indstillingen Flet forespørgsler.

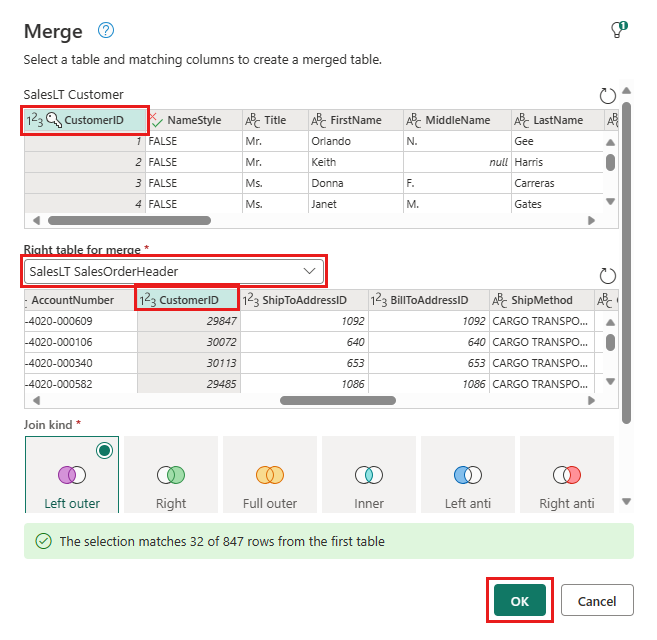

  3. Konfigurer fletningen med SalesLTOrderHeader som højre tabel, CustomerID som joinkolonne og Venstre ydre som jointype. Vælg OK.

    Skærmbillede af konfigurationsskærmen Flet.

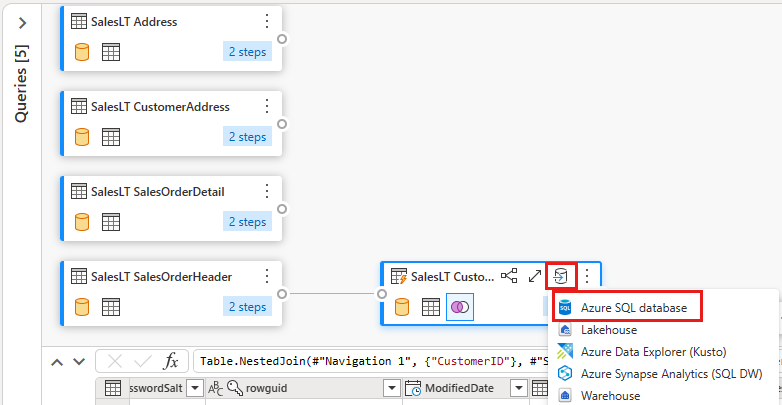

  4. Tilføj en datadestination ved at vælge databasesymbolet med en pil. Vælg Azure SQL-database som destinationstype.

    Skærmbillede af knappen Tilføj datadestination.

  5. Angiv oplysninger om din Azure SQL-databaseforbindelse, hvor fletteforespørgslen skal publiceres. I dette eksempel bruger vi også den AdventureWorksLT-database , vi brugte, som datakilde for destinationen.

    Skærmbillede af dialogboksen Opret forbindelse til datadestination.

  6. Vælg en database, hvor dataene skal gemmes, og angiv et tabelnavn, og vælg derefter Næste.

    Skærmbillede af vinduet Vælg destinationsmål.

  7. Accepter standardindstillingerne i dialogboksen Vælg destinationsindstillinger , og vælg Gem indstillinger.

    Skærmbillede af dialogboksen Vælg destinationsindstillinger.

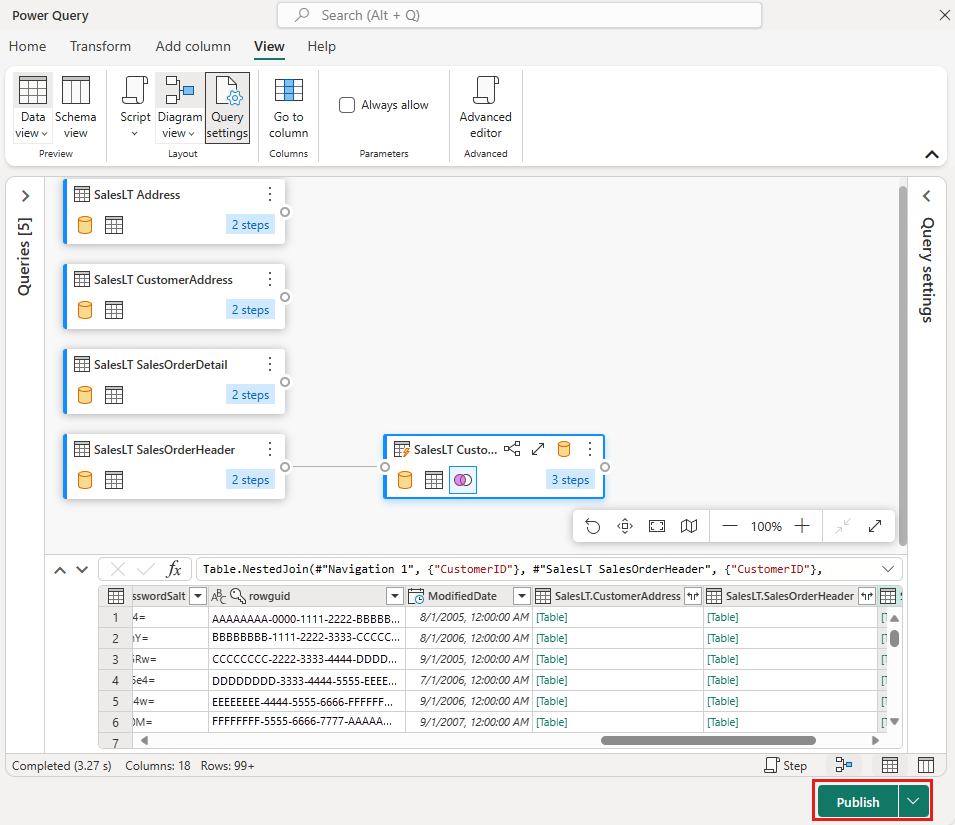

  8. Vælg Publicer i datafloweditoren for at publicere dataflowet.

    Skærmbillede, der fremhæver knappen Publicer i redigeringsprogrammet til dataflow gen2.

Flyt data med pipelines

Nu, hvor du har oprettet en Dataflow Gen2, kan du arbejde på den i en pipeline. I dette eksempel kopierer du de data, der er genereret fra dataflowet, til tekstformat på en Azure Blob Storage-konto.

Opret en ny pipeline

  1. I dit arbejdsområde skal du vælge Ny og derefter Pipeline.

    Skærmbillede af oprettelse af en ny pipeline.

  2. Navngiv din pipeline, og vælg Opret.

    Skærmbillede, der viser prompten om oprettelse af ny pipeline med et eksempel på et pipelinenavn.

Konfigurer dit dataflow

  1. Føj en dataflowaktivitet til din pipeline ved at vælge Dataflow under fanen Aktiviteter .

    Skærmbillede af tilføjelse af en dataflowaktivitet.

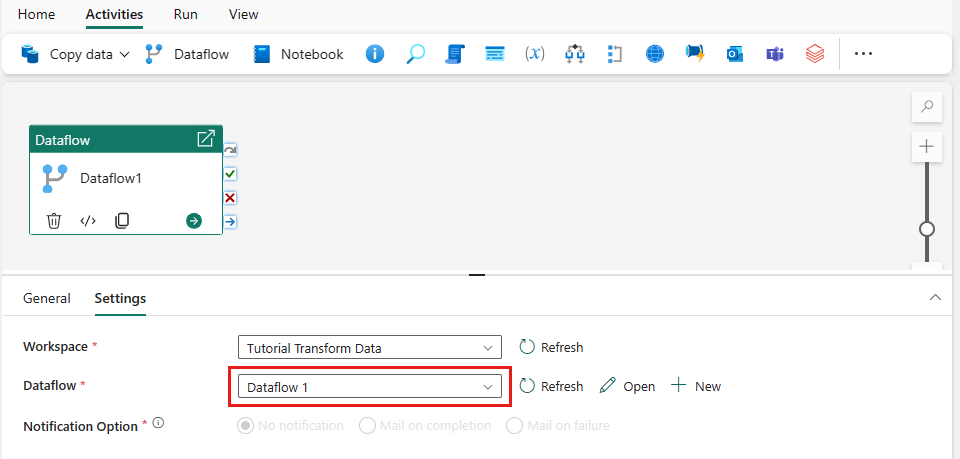

  2. Vælg dataflowet på pipelinelærredet, gå til fanen Indstillinger , og vælg det dataflow, du oprettede tidligere.

    Skærmbillede af valg af et dataflow.

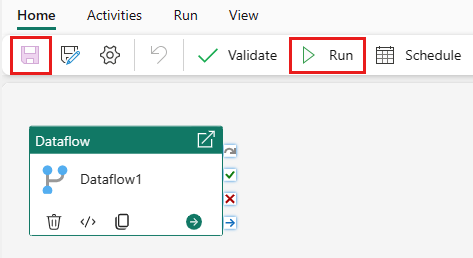

  3. Vælg Gem og derefter Kør for at udfylde den flettede forespørgselstabel.

    Skærmbillede, der viser, hvor du skal vælge Kør.

Tilføj en kopiaktivitet

  1. Vælg Kopiér data på lærredet, eller brug Kopiassistent under fanen Aktiviteter .

    Skærmbillede, der viser de to måder at få adgang til kopiassistenten på.

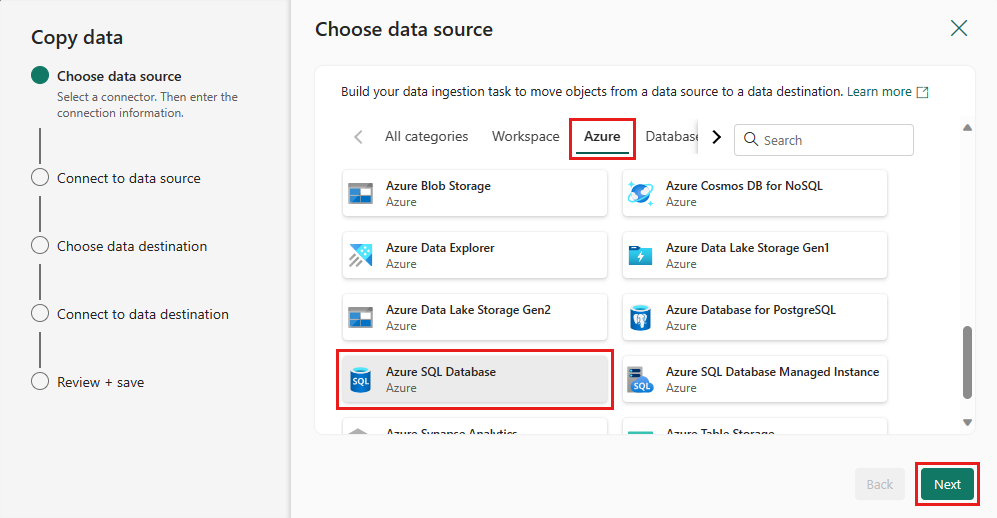

  2. Vælg Azure SQL Database som datakilde, og vælg Næste.

    Skærmbillede, der viser, hvor du skal vælge en datakilde.

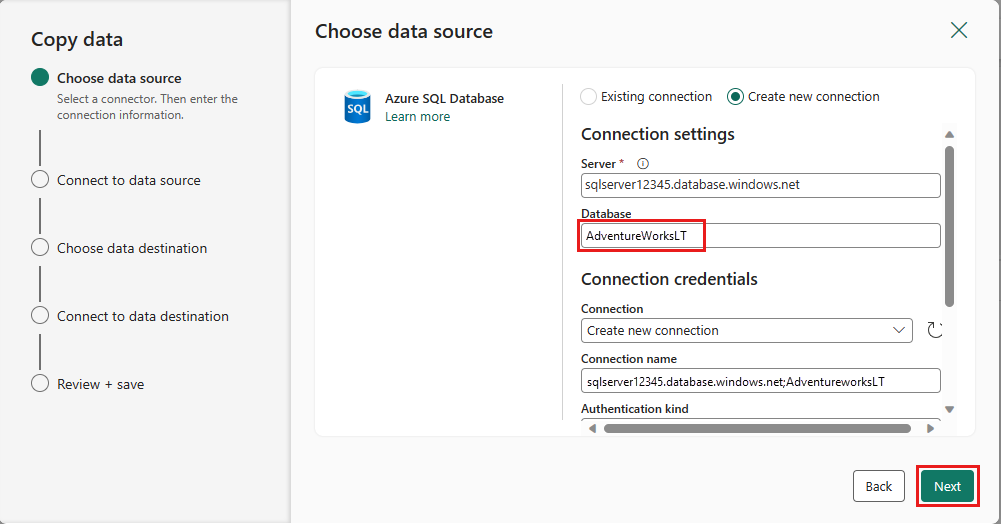

  3. Opret en forbindelse til datakilden ved at vælge Opret ny forbindelse. Udfyld de påkrævede forbindelsesoplysninger i panelet, og angiv AdventureWorksLT for databasen, hvor vi oprettede fletteforespørgslen i dataflowet. Vælg derefter Næste.

    Skærmbillede, der viser, hvor du kan oprette en ny forbindelse.

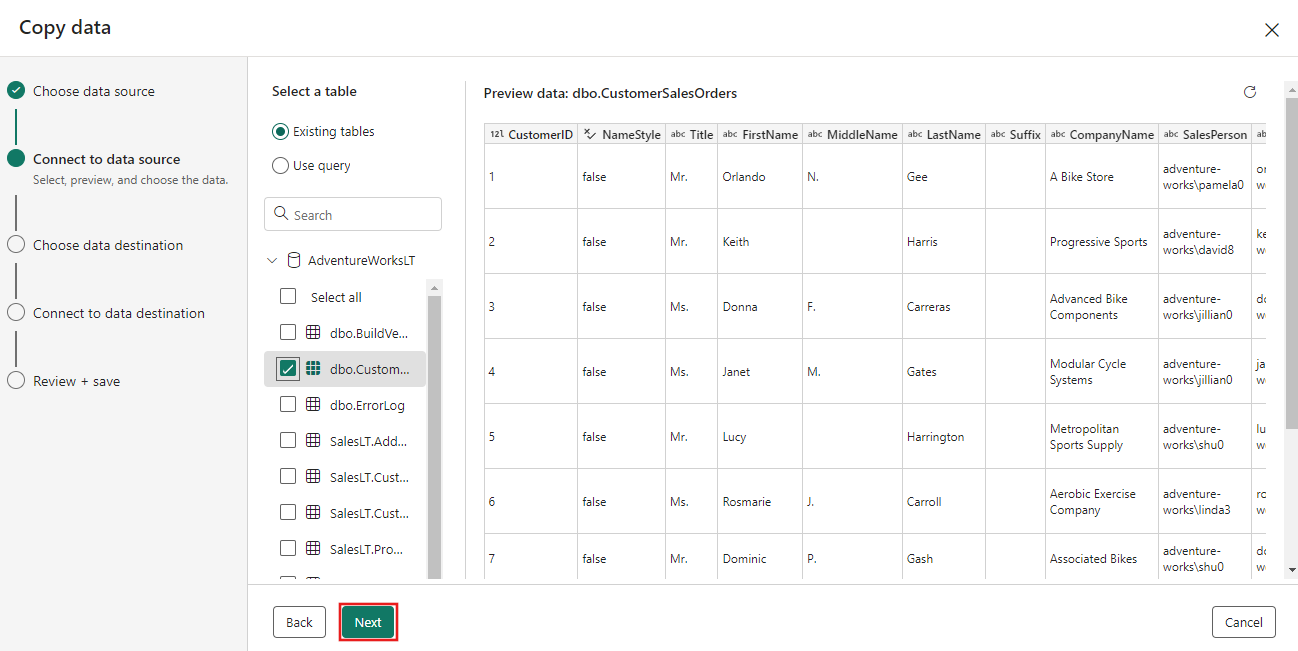

  4. Vælg den tabel, du oprettede i dataflowtrinnet tidligere, og vælg derefter Næste.

    Skærmbillede, der viser, hvordan du vælger fra tilgængelige tabeller.

  5. Vælg Azure Blob Storage- for destinationen, og vælg derefter Næste.

    Skærmbillede, der viser Azure Blob Storage-datadestinationen.

  6. Opret en forbindelse til destinationen ved at vælge Opret ny forbindelse. Angiv detaljerne for forbindelsen, og vælg derefter Næste.

    Skærmbillede, der viser, hvordan du opretter en forbindelse.

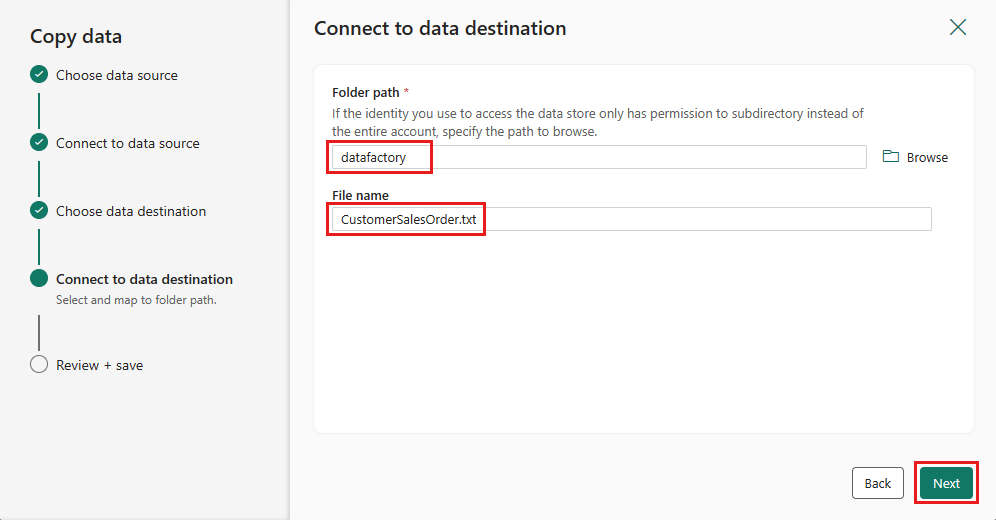

  7. Vælg stien til den mappe, og angiv et Filnavn, og vælg derefter Næste.

    Skærmbillede, der viser, hvordan du vælger mappesti og filnavn.

  8. Vælg Næste igen for at acceptere standardfilformatet, kolonneafgrænseren, rækkeafgrænseren og komprimeringstypen, eventuelt med en overskrift.

    Skærmbillede, der viser konfigurationsindstillingerne for filen i Azure Blob Storage.

  9. Afslut indstillingerne. Gennemse og vælg derefter Gem + Kør for at afslutte processen.

    Skærmbillede, der viser, hvordan du gennemser indstillingerne for kopiering af data.

Design din pipeline, og gem for at køre og indlæse data

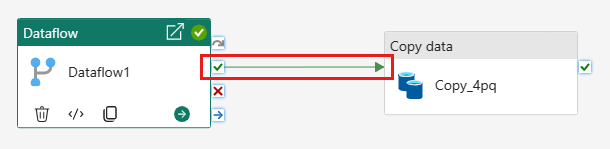

  1. Hvis du vil køre Kopiér-aktivitet efter --aktivitet, skal du trække fra lykkedes aktivitet for dataflowet til den Kopiér-aktivitet. Den Kopiér-aktivitet kører kun, når dataflowaktiviteten er fuldført.

    Skærmbillede, der viser, hvordan dataflowet køres efter kopiaktiviteten.

  2. Vælg Gem for at gemme din pipeline. Vælg derefter Kør for at køre din pipeline og indlæse dine data.

    Skærmbillede, der viser, hvor du skal vælge Gem og kør.

Planlæg udførelse af pipeline

Når du er færdig med at udvikle og teste din pipeline, kan du planlægge, at den skal køre automatisk.

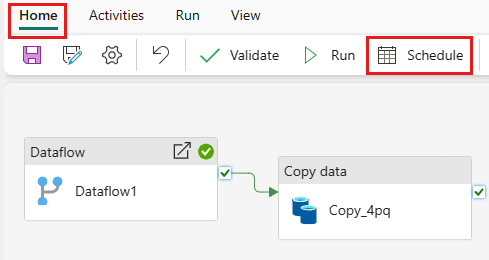

  1. Vælg Planlægpå fanen Startside i vinduet pipelineeditor.

    Skærmbillede af knappen Planlæg i menuen på fanen Hjem i pipelineeditoren.

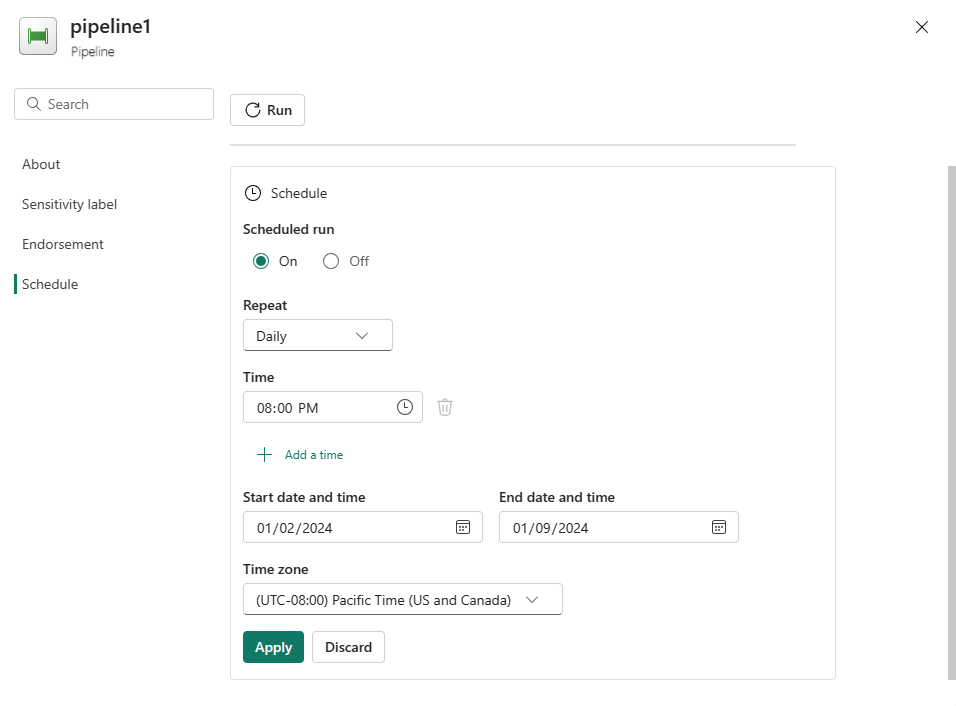

  2. Konfigurer tidsplanen efter behov. I eksemplet her planlægges pipelinen til at køre dagligt kl. 20:00 indtil slutningen af året.

    Skærmbillede, der viser konfigurationen af tidsplanen for en pipeline, der skal køre dagligt kl. 20:00 indtil udgangen af året.

I dette eksempel kan du se, hvordan du opretter og konfigurerer en Dataflow Gen2 for at oprette en fletteforespørgsel og gemme den i en Azure SQL-database og derefter kopiere data fra databasen til en tekstfil i Azure Blob Storage. Du har lært, hvordan du:

  • Opret et dataflow.
  • Transformér data med dataflowet.
  • Opret en pipeline ved hjælp af dataflowet.
  • Bestil udførelsen af trin i pipelinen.
  • Kopiér data med Kopiér assistent.
  • Kør og planlæg din pipeline.

Gå derefter videre for at få mere at vide om overvågning af dine pipelinekørsler.
