Efterspørgselsbaseret planlægning

Bemærk!

Community-interessegrupper er nu flyttet fra Yammer til Microsoft Viva Engage. Hvis du vil deltage i et Viva Engage community og deltage i de seneste diskussioner, skal du udfylde formularen Anmodning om adgang til Finance and Operations Viva Engage Community og vælge det community, du vil deltage i.

I denne artikel beskrives det, hvordan du genererer ordreforslag for varer, der er konfigureret som afkoblingspunkter.

Nettoflow og kvalificeret efterspørgsel

Under varedisponering bruger systemet begrebet nettoflow til at beregne det effektive disponible antal. Beregningen starter med det faktiske disponible lager, tilføjer lagerbeholdning, der er på ordre (eksisterende forsyningsordrer, der endnu ikke er modtaget), og trækker det, der kaldes kvalificeret behov (kvalificeret kommende salg), fra, som vist i følgende illustration. Når systemet bestemmer, hvilken bufferzone en vare tilhører, og hvad det bestilte antal skal være, evalueres nettoflowet og ikke den faktiske disponible lagerbeholdning.

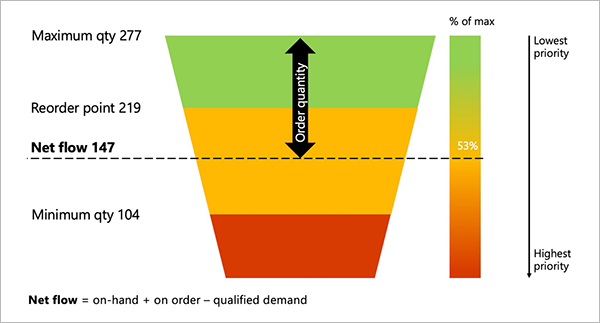

Diagram over et tragtformet diagram, der viser DDMRP-nettoflowberegning med maksimum, omarrangering og minimumantal og en farvekodet prioritetsskala.

Når et ordreforslag udløses under en planlægningskørsel, er det bestilte antal det maksimale niveau minus nettoflowet. Hvis der skal tildeles en ordreprioritet, bruger systemet prioriteret planlægningsfunktionalitet i stedet for behovsdatoer. DDMRP (Demand Driven Material Requirements Planning) tildeler prioriteten for et ordreforslag baseret på nettoflowantallet som en procentdel af det maksimale lager. I den forrige illustration er nettoflowantallet 53 % af det maksimale antal. Ordreprioriteten for genbestilling er derfor 53. (I forbindelse her er 0 den højeste prioritet, og 100 er den laveste prioritet).

Kvalificeret efterspørgsel er den forfaldne efterspørgsel plus dagens efterspørgsel plus kvalificerede ordrestigninger i fremtiden. I følgende illustration vises et eksempel på efterspørgselsniveauer for i dag (d. 12. juni) og de næste tre dage. DDMRP giver dig mulighed for at angive en ordregrænse for at identificere efterspørgsel, der overstiger de normale forventninger. Hvis tærsklen er angivet til 25 stykker, kvalificeres to af de fremtidige datoer, der vises i illustrationen, som ordrestigninger. Du skal tildele en ordrespidsværdi for hvert produkt individuelt ved hjælp af dets varens disponeringsside, som beskrevet i Opsætning af buffere for et afkoblingspunkt.

Diagram over et liggende søjlediagram, der viser daglig efterspørgsel, grænselinje for ordrespidser og kvalificeret behovsberegning for DDMRP-planlægning.

Hvis der ikke er nogen forfalden efterspørgsel, kan du føje dagens efterspørgsel (18) til mængderne af de to ordrespidser (29 og 26) for at få et kvalificeret behov på 73. Selvom der er efterspørgsel efter den 23. juni, kan du se, at den ikke er inkluderet i nettoflowberegningen, fordi DDMRP udløser ordreforslag på en anden måde end traditionelle planlægningsdækningsgrupper.

Oprette ordreforslag med DDMRP

Under en planlægningskørsel opretter systemet et nyt ordreforslag, hvis nettoflowet for en vare falder under genbestillingspunktet. Normalt kører du en planlægningskørsel hver dag, når du bruger DDMRP. Derfor skal du kontrollere lagerbeholdningerne én gang om dagen for at bestemme, hvilke varer du skal genbestille.

I følgende illustration vises et eksempel på en situation, hvor der bestilles 18 stk. den 20. juni, 29 stk. d. 21. juni, 26 stk. d. 22. juni og 20 stk. d. 23. juni. Da grænseværdien for fastværdi er angivet til 25 styk, markeres to af disse ordrer som ordrer. Du har 220 stykker af dette element til rådighed.

Planlægningseksempel 1.

Hvis du kører varedisponering nu, genereres der et ordreforslag, hvis nettoflowet falder under genbestillingspunktet (219 enheder i dette eksempel).

Planlægningseksempel 2.

I dette eksempel produceres et indkøbsordreforslag for et antal på 130, hvilket er lig med maksimumniveauet minus nettoflowet. Ordreforslaget får en prioritet på 53,07 baseret på dens procentdel af det maksimale antal. Da disse værdier blev fundet d. 20. juni, opretter systemet et ordreforslag, der er dateret 20. juni plus den udskudte leveringstid for varen (fem arbejdsdage i dette eksempel). Da fem arbejdsdage er en uge fra i dag, er ordreforslaget derfor dateret 27. juni.

Bemærk!

Hovedplanlægning beregner kun afkoblede varer ved hjælp af DDMRP. Alle andre varer beregnes ved hjælp af MRP (Standard Material Requirements Planning).
